作為浙江省實現省域“1小時交通圈”的關鍵工程,備受關注的杭溫高鐵又有好消息。
5月13日早上,杭溫高鐵新建的4座牽引變電所同時向兩邊供電臂送電。伴隨著供電臂終端驗電檢測完成,全線接觸網一次送電成功,全線供電線路、接觸網及相關設備均完全帶電。

此次全線電通,標志著杭溫高鐵電氣化建設基本完成,為下一步展開的熱滑試驗和動車調試提供了動力保障。
杭溫高鐵全線建成后,從溫州到杭州的通行時間將縮短至1小時。
據了解,本次送電采用了分區段送電的方式,桐廬東站到浦江縣何塢分區所區段今天凌晨2點完成送電,其余區段于8點前陸續完成。
接觸網是高鐵的電力主動脈,承擔著為列車提供動能支持的重任。

“接觸網電通后就可以進行熱滑和動車調試,標志著動態調試和列車上線運行的準備工作取得了重大進展,為后續杭溫高鐵的正式運營奠定了堅實基礎。”浙江交通集團杭溫二期建設指揮部副指揮長張均清介紹。
截至目前,杭溫鐵路項目已完成了接觸網冷滑工作,接觸網電通后,將開啟接觸網熱滑試驗工作,為后續聯調聯試、試運行等工作創造條件。
“接下來,我們的重點抓好外部環境整治、聯調聯試及安全評估等工作,為項目開通奠定基礎,項目計劃今年8月底具備開通條件。”浙江交通集團杭溫二期建設指揮部余孝武介紹。
通車后沿線多地邁入高鐵時代,浙江人省內通行更有同城感
杭溫高鐵工程分為兩期建設,一期為義烏至溫州段,二期為杭州至義烏段,其中二期項目是浙江省首條省方全資建設的高鐵項目,由浙江省交通投資集團主導投資建設。計劃2024年8月底具備通車條件。

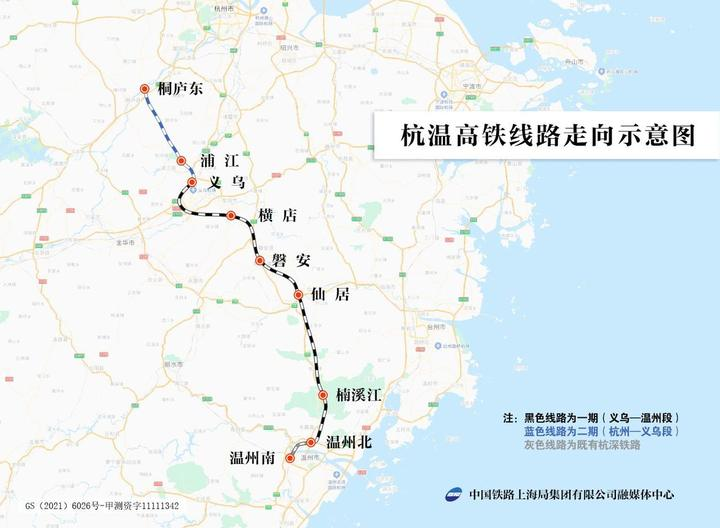

杭溫高鐵線路北起杭州市桐廬東站,向南經過金華市、臺州市,到達溫州市,引入改建后的溫州南站,線路全長260公里,設計時速350公里,全線設桐廬東、浦江、義烏、橫店、磐安、仙居、楠溪江、溫州北、溫州南等9個車站。
杭溫高鐵是長三角高速鐵路網的重要組成部分,也是浙江省內實現杭州、金華-義烏和溫州三大都市圈1小時到達的最快捷通道。該條鐵路建成運營后,杭州、金華、臺州、溫州等地豐富的旅游資源將串聯成線。
